Nghiệm thu nội thất là một trong những giai đoạn quan trọng nhất quyết định chất lượng và tuổi thọ của cả công trình. Quy trình nghiệm thu nội thất bài bản không chỉ giúp phát hiện kịp thời các lỗi kỹ thuật, sai sót thiết kế hay vật liệu kém chất lượng, mà còn là cơ sở pháp lý để các bên xác nhận công việc đã hoàn thành. Nếu bước này bị xem nhẹ, gia chủ dễ rơi vào tình cảnh “tiền mất tật mang” khi phải sửa chữa tốn kém ngay sau khi bàn giao. Bài viết dưới đây sẽ giải mã chi tiết quy trình nghiệm thu nội thất chuẩn chuyên nghiệp, từ khâu chuẩn bị đến những lưu ý không thể bỏ qua, giúp bạn kiểm soát chất lượng công trình một cách tuyệt đối.
Nghiệm thu nội thất là gì? Bản chất và tầm quan trọng của quy trình

Nghiệm thu nội thất là hoạt động kiểm tra, đánh giá toàn bộ các hạng mục đồ nội thất đã được thi công, lắp đặt tại công trình, dựa trên các tiêu chuẩn kỹ thuật, bản vẽ thiết kế và hợp đồng đã ký kết. Đây là bước cuối cùng trước khi bàn giao sản phẩm cho chủ đầu tư hoặc gia chủ. Bản chất của nghiệm thu là một quá trình đối chiếu giữa thực tế và cam kết, nhằm đảm bảo mọi chi tiết đều đạt yêu cầu về thẩm mỹ, công năng, độ bền và an toàn.
Khác với nghiệm thu phần thô hay nghiệm thu hệ thống kỹ thuật (điện, nước, điều hòa), nghiệm thu nội thất đòi hỏi sự tỉ mỉ đến từng đường nét, chất liệu bề mặt và sự vận hành của từng cánh tủ, bản lề, ray trượt. Một quy trình nghiệm thu nội thất chặt chẽ sẽ giúp:
- Phát hiện sớm các lỗi sản xuất, lắp đặt để yêu cầu khắc phục trước khi nhận bàn giao.
- Đảm bảo tính thẩm mỹ đồng bộ với tổng thể thiết kế kiến trúc.
- Kiểm tra độ an toàn của các chi tiết, đặc biệt với nội thất trẻ em.
- Tạo căn cứ pháp lý để giải quyết tranh chấp nếu có vấn đề phát sinh sau bàn giao.
- Nghiệm thu vật tư đầu vào: Kiểm tra chủng loại, mã màu, kích thước gỗ, vải, đá, sơn, phụ kiện trước khi đưa vào sản xuất hoặc lắp đặt.
- Nghiệm thu bán thành phẩm (xưởng): Kiểm tra chất lượng mối ghép, độ phẳng, độ dày sơn, đánh bóng bề mặt tại xưởng sản xuất.
- Nghiệm thu từng khu vực hoặc tầng: Sau khi lắp đặt xong từng khu vực (phòng khách, phòng ngủ, bếp) sẽ tiến hành nghiệm thu riêng rẽ.
- Nghiệm thu tổng thể hoàn công: Kiểm tra toàn bộ công trình, vận hành thử tất cả các đồ dùng, thiết bị trước khi bàn giao.
- Nội thất gỗ (tủ bếp, tủ quần áo, giường, kệ tivi, bàn ghế): Kiểm tra chất liệu gỗ (gỗ tự nhiên, gỗ công nghiệp MDF, MFC), độ dày, lớp phủ melamine/sơn, các mối nối, phụ kiện liên kết.
- Nội thất vải – da (sofa, ghế ăn, giường bọc nệm): Kiểm tra chất liệu bọc, mật độ chỉ may, độ đàn hồi của mút, khung bên trong, đường may và độ phẳng.
- Nội thất đá (mặt bàn bếp, bàn ăn, lavabo đá): Kiểm tra độ phẳng bề mặt, độ bóng, mối nối, vết nứt, màu sắc so với mẫu.
- Thiết bị điện – chiếu sáng (đèn trang trí, công tắc, ổ cắm, tủ điện): Kiểm tra khả năng hoạt động, độ sáng, tính an toàn, vị trí lắp đặt có đúng bản vẽ không.
- Phụ kiện và phù điêu trang trí: Kiểm tra độ chắc chắn của các chi tiết trang trí, tượng, phào chỉ.
- Bề mặt gỗ: Có trầy xước, phồng rộp, lệch màu, lộ mạch gỗ? Lớp sơn hay veneer có bị bong hay không? Độ bóng có đồng đều?
- Mối nối: Các góc cạnh của tủ, bàn có vuông vức, kín khít không? Có khe hở giữa các tấm ghép?
- Phụ kiện liên kết: Bản lề, ray trượt, tay nắm có lắp chắc chắn, hoạt động êm, không lỏng lẻo? Các chốt định vị có đúng vị trí?
- Kính và gương: Có vết nứt, rỗ, vết xước? Các cạnh có được vát an toàn?
- Điện và đèn: Bật thử tất cả công tắc, ổ cắm, đèn. Kiểm tra độ sáng, nhiệt độ màu, có đèn hỏng, nhấp nháy không.
- Tủ quần áo: Mở cửa, kéo ray trượt, kiểm tra khả năng chịu lực của thanh treo.
- Bếp: Đóng mở cánh tủ, kệ bát, ngăn kéo, kiểm tra gioăng cửa tủ lạnh (nếu có).
- Giường ngủ: Xem khung giường có vững, có phát ra tiếng kêu khi lắc nhẹ không.
- Bàn ghế: Kiểm tra độ cân bằng (ghế không bị khập khiễng), chiều cao, độ sâu ghế có phù hợp kích thước người dùng.
- Đảm bảo giá trị đồng tiền: Gia chủ nhận đúng sản phẩm chất lượng tương xứng với số tiền đã bỏ ra, tránh bị thay thế vật liệu rẻ tiền.
- Giảm thiểu rủi ro pháp lý: Biên bản nghiệm thu là chứng cứ vững chắc nếu xảy ra tranh chấp về chất lượng.
- Tối ưu thời gian và chi phí bảo hành: Phát hiện lỗi sớm giúp sửa chữa nhanh, không để kéo dài gây ảnh hưởng đến tiến độ và tốn kém thêm.
- Gia tăng tuổi thọ nội thất: Những lỗi nhỏ như bản lề kẹt, ốc lỏng nếu được phát hiện sớm sẽ không làm hỏng toàn bộ cấu kiện theo thời gian.
- Tốn nhiều thời gian: Một quy trình chi tiết có thể mất 2-3 ngày đối với căn hộ 100m² và lên đến vài tuần cho biệt thự.
- Yêu cầu chuyên môn: Gia chủ không có kiến thức chuyên sâu có thể bỏ sót lỗi, hoặc bị nhà thầu thuyết phục. Cần có sự tham gia của kiến trúc sư/giám sát độc lập.
- Khả năng gây căng thẳng nếu có nhiều lỗi: Việc phát hiện hàng loạt lỗi có thể dẫn đến trì hoãn bàn giao, mâu thuẫn giữa các bên.
- Nghiệm thu qua loa, chỉ nhìn tổng thể: Nhiều gia chủ chỉ nhìn ngó qua loa, không dùng thước đo, không bật thử thiết bị điện. Cách tránh: in bảng checklist và đánh dấu từng mục.
- Không yêu cầu nghiệm thu vật tư đầu vào: Nếu không kiểm tra gỗ, vải đầu vào, nhà thầu có thể dùng loại rẻ tiền hơn. Cách tránh: tham gia lấy mẫu và chụp ảnh lưu trữ.
- Bỏ qua kiểm tra dưới ánh sáng thực tế: Màu và độ bóng thay đổi tùy ánh sáng. Cách tránh: nghiệm thu vào cả ban ngày và ban đêm.
- Không ghi biên bản ngay khi phát hiện lỗi: Sau một thời gian, nhà thầu có thể từ chối sửa lỗi vì cho rằng lỗi do gia chủ gây ra. Cách tránh: chụp ảnh, quay video, lập biên bản chi tiết ngay tại thời điểm.
- Tin tưởng tuyệt đối vào giám sát của nhà thầu: Nếu không có người giám sát độc lập, khó tránh khỏi sai sót do thiên vị. Cách tránh: thuê đơn vị giám sát hoặc nhờ kiến trúc sư có kinh nghiệm đi cùng.
- Thông báo lịch nghiệm thu trước ít nhất 3 ngày: Để nhà thầu chuẩn bị đầy đủ hồ sơ, dụng cụ và cử người phụ trách.
- Kiểm tra bảo hành và hướng dẫn sử dụng: Yêu cầu nhà thầu cung cấp sổ bảo hành, hướng dẫn sử dụng từng loại sản phẩm (đặc biệt là đồ điện, thiết bị thông minh).
- Lưu trữ mẫu vật liệu: Giữ lại mẫu gỗ, đá, vải đã duyệt trong hợp đồng để đối chiếu khi cần.
- Chụp ảnh mọi chi tiết: Cận cảnh mối nối, bản lề, mặt gương, chụp toàn cảnh phòng. Ảnh là bằng chứng vô giá.
- Kiểm tra kỹ các góc khuất: Ví dụ bên trong ngăn kéo, đằng sau tủ, mặt dưới bàn – nơi thường bị bỏ qua.
- Có mặt đầy đủ các bên liên quan: Gia chủ, nhà thầu, kiến trúc sư thiết kế (nếu có) cùng tham gia để tránh đổ lỗi sau này.
Phân loại quy trình nghiệm thu nội thất theo giai đoạn và hạng mục
Quy trình nghiệm thu nội thất được chia làm hai loại chính: nghiệm thu theo giai đoạn và nghiệm thu theo hạng mục. Mỗi loại có mục đích và thời điểm áp dụng khác nhau.
Nghiệm thu theo giai đoạn thi công
Phương pháp này phù hợp với các dự án nội thất có quy mô lớn, kéo dài. Nó bao gồm:
Nghiệm thu theo hạng mục nội thất
Cách phân loại này dựa trên tính chất và chức năng của sản phẩm. Mỗi hạng mục có bộ tiêu chí kiểm tra riêng:

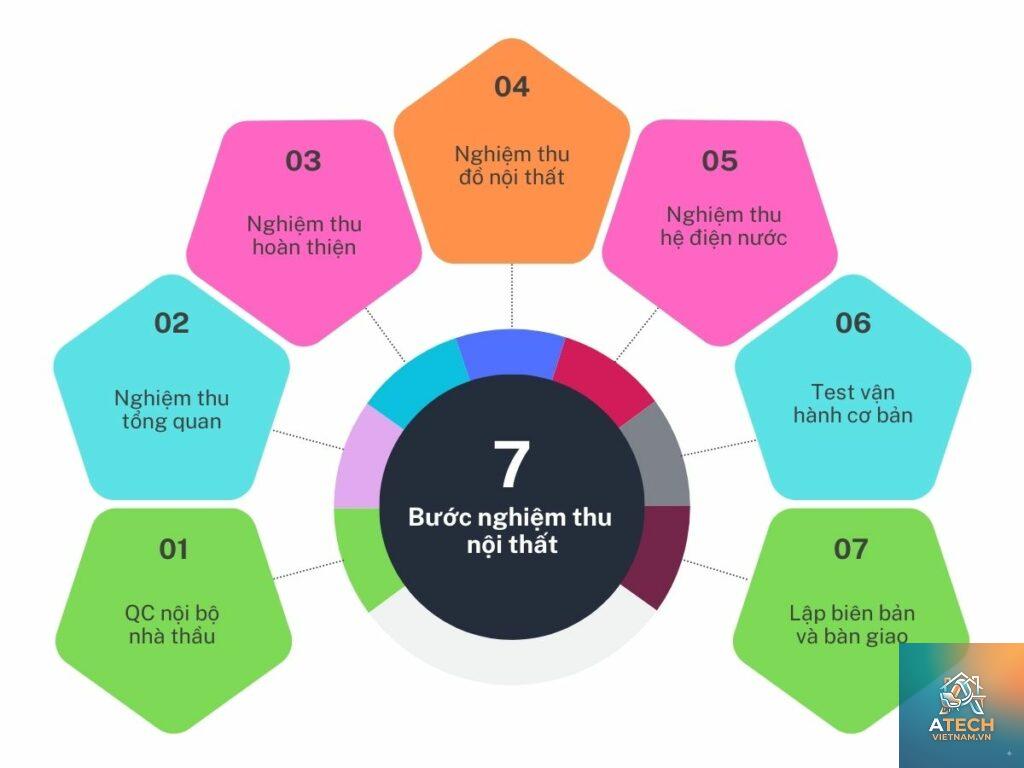

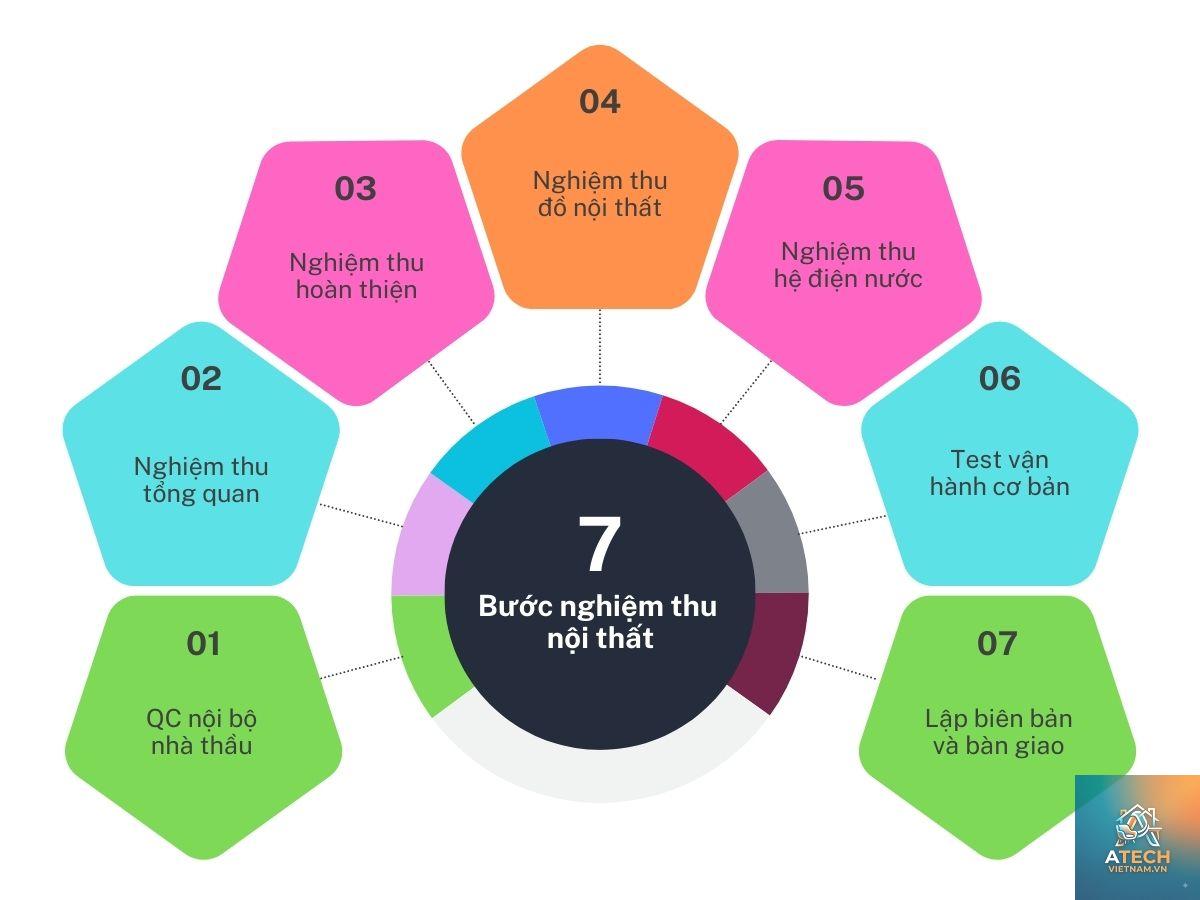

Quy trình nghiệm thu nội thất chi tiết: 7 bước chuẩn chuyên nghiệp

Để đảm bảo không bỏ sót bất kỳ lỗi nào, các chuyên gia trong lĩnh vực đã xây dựng quy trình nghiệm thu nội thất 7 bước như sau:
Bước 1: Chuẩn bị hồ sơ và công cụ nghiệm thu
Trước khi bắt tay vào thực tế, cần tập hợp đầy đủ các tài liệu đối chiếu: hợp đồng thi công nội thất, phụ lục hợp đồng, bản vẽ thiết kế nội thất (bản vẽ layout, mặt đứng, mặt cắt), bảng mô tả chi tiết vật liệu (quy cách, chủng loại), và các biên bản nghiệm thu trung gian. Các công cụ hỗ trợ bao gồm: thước mét, thước laser, thước đo độ sâu, cờ lê, tua vít, băng keo, phiếu kiểm tra, điện thoại/máy ảnh để ghi nhận.
Bước 2: Kiểm tra tổng quan và đối chiếu số lượng
Tiến hành đếm toàn bộ số lượng sản phẩm, đồ nội thất trong từng phòng – khu vực. Đối chiếu với bản vẽ bố trí mặt bằng (layout) và danh mục trong hợp đồng. Kiểm tra xem có thiếu hoặc thừa món nào không. Xác nhận vị trí lắp đặt có đúng với thiết kế.
Bước 3: Kiểm tra chất lượng và tính đồng bộ
Đây là bước mất nhiều thời gian nhất, đòi hỏi sự tập trung cao độ. Dùng mắt thường và dụng cụ để kiểm tra:
Bước 4: Kiểm tra kích thước và công năng sử dụng
Đo kích thước thực tế của từng sản phẩm và so sánh với bản vẽ. Dung sai cho phép thường không quá 2-3mm đối với nội thất gỗ và 5mm đối với các hạng mục khác. Kiểm tra công năng:
Bước 5: Kiểm tra màu sắc và ánh sáng thực tế
Màu sắc của nội thất trong phòng thường khác so với mẫu màu (colour chip) hoặc ảnh chụp dưới ánh sáng studio. Cần so sánh màu thực tế với mẫu đã được phê duyệt trong ánh sáng tự nhiên ban ngày và ánh sáng đèn vàng/trắng vào buổi tối. Nếu có sai lệch quá lớn, yêu cầu nhà thầu giải thích hoặc làm lại.
Bước 6: Kiểm tra an toàn và xử lý các vấn đề nguy hiểm
Đây là tiêu chí sống còn. Kiểm tra góc cạnh sắc nhọn có gây nguy hiểm không, đặc biệt ở khu vực trẻ em. Kiểm tra hệ thống khóa tủ, cửa trượt có chốt an toàn không. Kiểm tra độ bám chặt của giá treo tường, kệ gắn tường – những vật có nguy cơ rơi vỡ. Kiểm tra dây điện có được bọc kín, không lộ ra ngoài.
Bước 7: Lập biên bản nghiệm thu và ký xác nhận bàn giao
Sau khi hoàn tất kiểm tra, lập biên bản nghiệm thu nội thất. Nếu không có lỗi hoặc lỗi nhỏ đã được khắc phục ngay, các bên tiến hành ký biên bản nghiệm thu và bàn giao. Nếu có lỗi cần sửa, lập biên bản ghi nhận tình trạng hiện tại, list lỗi cần sửa (kèm hình ảnh minh họa) và thời hạn hoàn thành sửa chữa. Sau khi sửa xong, tiến hành nghiệm thu lại phần lỗi.
| Bước | Nội dung chính | Công cụ / Tài liệu |
|---|---|---|
| 1 | Chuẩn bị hồ sơ, dụng cụ | Hợp đồng, bản vẽ, thước đo, camera |
| 2 | Kiểm tra tổng quan, đếm số lượng | Layout mặt bằng, danh mục |
| 3 | Kiểm tra chất lượng, đồng bộ | Mắt thường, thước, cờ lê |
| 4 | Kiểm tra kích thước, công năng | Thước laser, thước mét |
| 5 | Kiểm tra màu sắc dưới các ánh sáng | Mẫu màu, đèn pin |
| 6 | Kiểm tra an toàn | Tay nghề, thiết bị kiểm tra điện |
| 7 | Ký biên bản hoặc yêu cầu sửa lỗi | Biên bản mẫu, phiếu ghi lỗi |
Lợi ích và hạn chế khi áp dụng quy trình nghiệm thu nội thất bài bản
Lợi ích thiết thực
Hạn chế (thách thức)
Ứng dụng thực tế: Nghiệm thu nội thất trong các loại công trình điển hình

Nghiệm thu nội thất chung cư – căn hộ
Đây là loại hình phổ biến nhất. Diện tích thường vừa và nhỏ, nên quy trình nghiệm thu tập trung vào các tủ bếp, tủ quần áo âm tường, kệ tivi và giường ngủ. Các kích thước thường được thiết kế riêng nên cần đặc biệt chú ý đến sự khớp nối với tường, trần nhà. Các lỗi thường gặp: tủ bếp bị hở với tường, tủ quần áo cao không bằng phẳng với trần, sofa có kích thước quá lớn so với phòng khách.
Nghiệm thu nội thất văn phòng
Nội thất văn phòng chú trọng công năng và độ bền. Quy trình kiểm tra ưu tiên bàn ghế làm việc (độ vững chãi, chiều cao điều chỉnh), tủ tài liệu (khả năng chịu lực, ray trượt), hệ thống ngăn bàn làm việc. Cũng cần kiểm tra hệ thống dây điện cho máy tính, ổn áp. Sai lầm thường thấy: lắp nhầm hướng bàn so với thiết kế công thái học, cửa tủ hồ sơ bị kẹt.
Nghiệm thu nội thất nhà hàng – quán cà phê
Đặc thù là khối lượng lớn, sản phẩm sẵn có (không làm riêng). Quy trình nhấn mạnh vào độ bền (vì tần suất sử dụng cao), tính thẩm mỹ đồng bộ với concept, và vệ sinh (chất liệu dễ lau chùi, không thấm nước). Kiểm tra kỹ các ghế ngồi có bị lệch không, mặt bàn có chịu được nhiệt, chống xước tốt không.
Những sai lầm thường gặp khi thực hiện quy trình nghiệm thu nội thất và cách tránh
Lưu ý quan trọng để quy trình nghiệm thu nội thất diễn ra suôn sẻ

Câu hỏi thường gặp về quy trình nghiệm thu nội thất (FAQ)
Quy trình nghiệm thu nội thất nên thực hiện vào thời điểm nào?
Nên thực hiện ngay sau khi lắp đặt xong toàn bộ đồ nội thất và trước khi thanh toán đợt cuối. Nếu có để xe đồ, thảm trải sàn, rèm cửa chưa lắp, cần lắp xong trước khi nghiệm thu tổng thể. Tốt nhất là lên lịch cụ thể trong hợp đồng.
Có thuê đơn vị giám sát nghiệm thu nội thất riêng không?
Có. Nếu bạn không có chuyên môn, việc thuê một giám sát công trình hoặc kiến trúc sư độc lập là lời khuyên hàng đầu. Chi phí thường dao động từ 5-10% giá trị hợp đồng nội thất, nhưng đổi lại bạn có sự bảo vệ tối đa về chất lượng.
Phải làm gì khi phát hiện lỗi trong quá trình nghiệm thu nội thất?
Dừng ngay việc ký biên bản bàn giao. Ghi lại chi tiết lỗi vào biên bản, chụp ảnh và yêu cầu nhà thầu sửa chữa trong một khoảng thời gian thỏa thuận (thường 7-15 ngày). Sau khi sửa xong, tổ chức nghiệm thu lại phần lỗi đó. Nếu nhà thầu không khắc phục, bạn có quyền giữ lại một phần thanh toán theo điều khoản hợp đồng.
Dung sai cho phép khi nghiệm thu kích thước nội thất là bao nhiêu?
Theo tiêu chuẩn ngành nội thất Việt Nam, dung sai cho phép đối với kích thước tủ, bàn ghế gỗ thường là ±2mm đối với kích thước dưới 1m và ±3mm đối với kích thước trên 1m. Đối với các tấm ốp tường, dung sai khe hở không quá 2mm. Tuy nhiên, cần đối chiếu với thỏa thuận trong hợp đồng vì mỗi nhà thầu có tiêu chuẩn riêng.
Nghiệm thu và bàn giao nội thất có khác nhau không?
Có. Nghiệm thu là quá trình kiểm tra, đánh giá chất lượng. Bàn giao là hành động chuyển giao quyền sở hữu, sử dụng sau khi đã nghiệm thu thành công. Thường bàn giao diễn ra ngay sau khi ký biên bản nghiệm thu.
Làm thế nào để kiểm tra chất lượng gỗ trong nội thất khi nghiệm thu?
Dùng mắt quan sát vân gỗ, mạch gỗ. Với gỗ tự nhiên, kiểm tra độ ẩm (dùng máy đo độ ẩm gỗ, chỉ số lý tưởng 8-12%). Với gỗ công nghiệp, kiểm tra cạnh cắt để biết lõi gỗ MDF hay HDF, độ dày lớp phủ melamine (thường 0.6-1.2mm). Gõ nhẹ lên mặt gỗ nghe tiếng vang – gỗ đặc có tiếng vang đanh, gỗ rỗng có tiếng bộp.
Kết luận

Quy trình nghiệm thu nội thất là một công đoạn không thể thiếu để bảo vệ quyền lợi và đảm bảo chất lượng tuyệt đối cho công trình của bạn. Từ việc chuẩn bị hồ sơ, kiểm tra từng chi tiết nhỏ như bản lề, kích thước cho đến ký biên bản, mỗi bước đều đóng vai trò then chốt. Dù có tốn thời gian và công sức, đây là khoản đầu tư xứng đáng để bạn yên tâm thưởng thức không gian sống mới. Hãy luôn nhớ: một biên bản nghiệm tử tế hôm nay sẽ cứu bạn khỏi vô vàn phiền toái và chi phí phát sinh về sau. Nếu có thể, hãy trang bị kiến thức cơ bản về chất liệu, kỹ thuật thi công, và luôn mang theo một chiếc thước, một chiếc điện thoại đầy pin khi đi nghiệm thu.
